• 您好,欢迎来到装修伙伴网!
111222333

维护您的合法权益 我们一直在努力!

  • 南京市消协直连
  • 权威媒体报道
  • 全程跟踪解决
  • 拒绝装修妥协
已接收处理
01794
宗投诉
为开装饰-装修公司拖延工期需按合同支付违约金
南京家装投诉电话:025-52462726
投诉类型 拖延工期 投诉人 米** 被投诉单位 南京为开装饰设计工程有限公司
投诉日期 2021-01-14 联系地址 江宁区天景山公寓盛乐苑22**** 项目负责人 于**
投诉状态 调解失败 投诉人手机 1762593**** 被投诉人手机 1381386****

为开装饰 ,点击相关投诉信息

为开装饰 所在卖场:南京装修公司,点击查看此卖场相关投诉信息

对 为开装饰 的投诉内容:

南京为开装饰设计工程有限公司

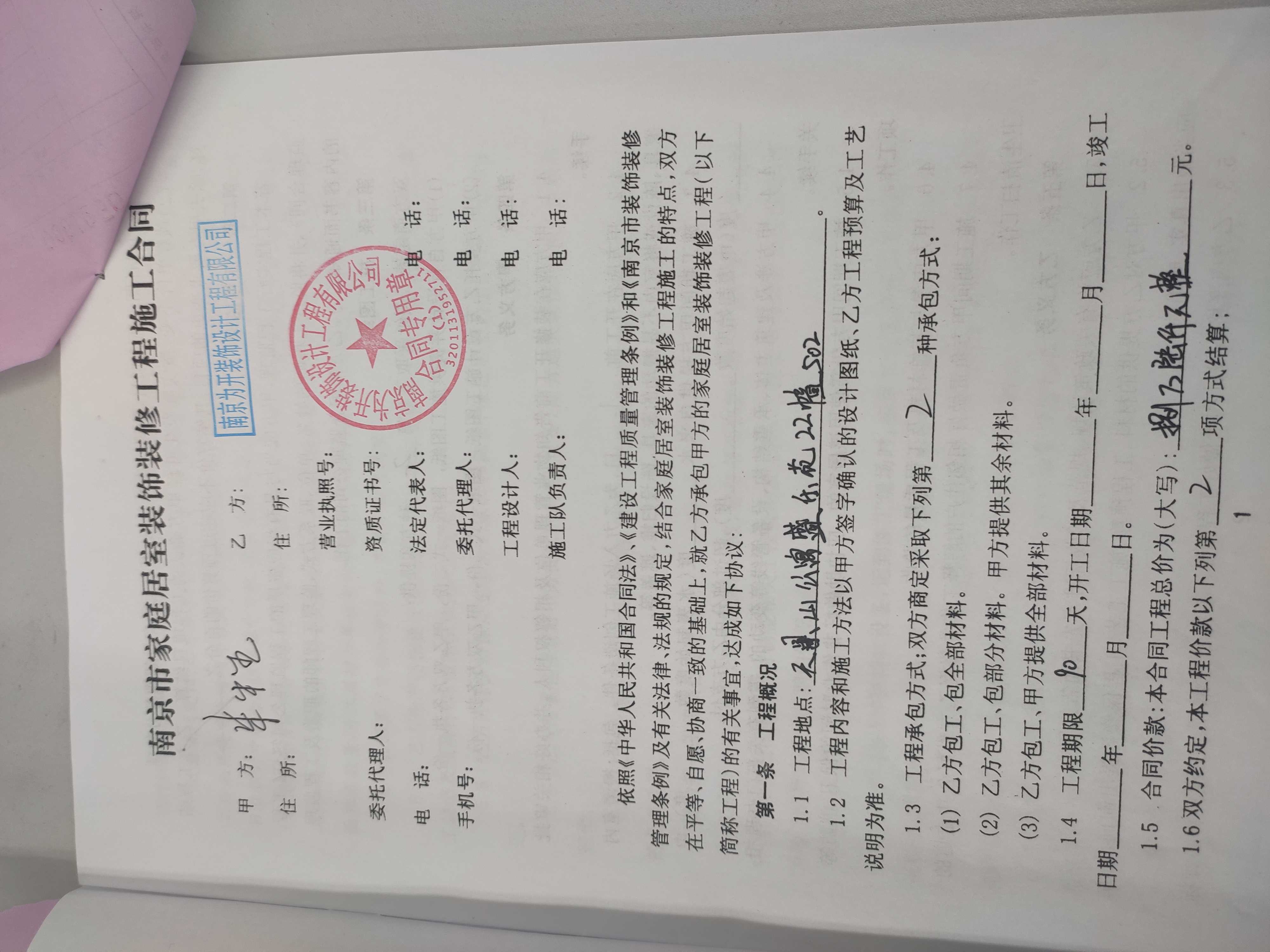

1、双方合同约定工期90天,2020年8月13日开工,实际2020年1月13日完工,工期延误60天。

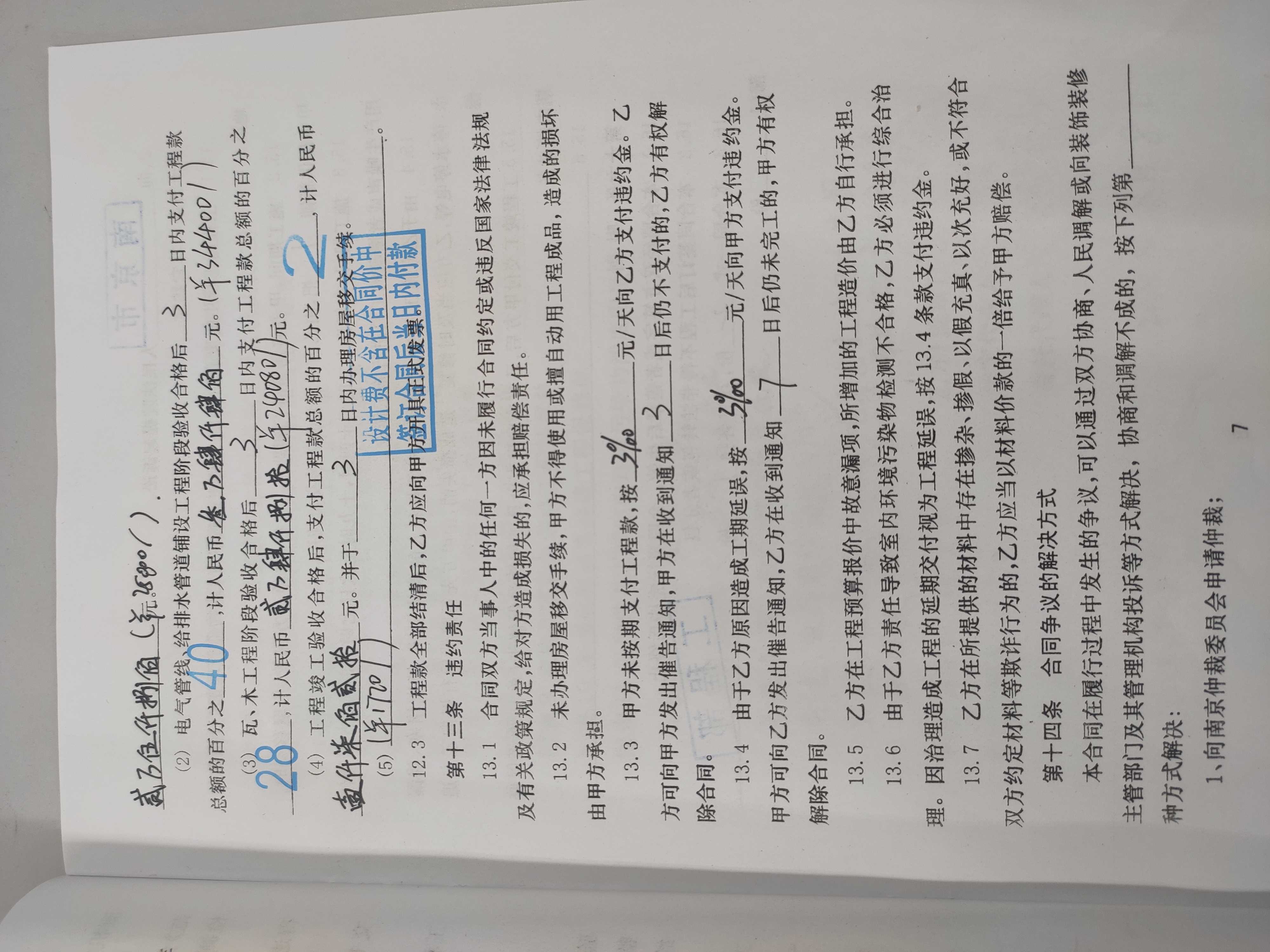

2、按合同约定延误工期需按3‰支付违约金。

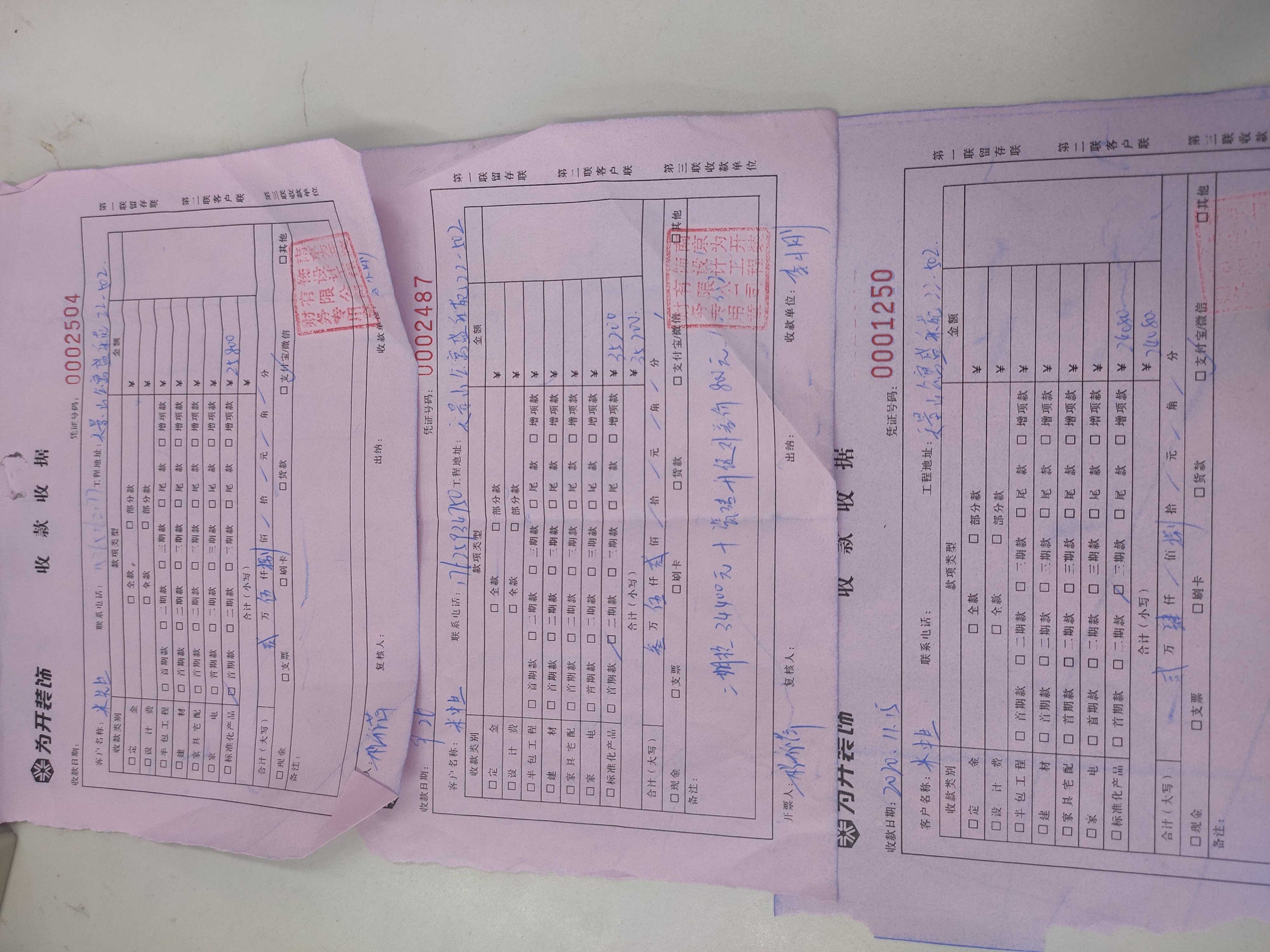

3、当前甲方还有工程尾款(1720元)和其他费用(1195元)共计2915元未支付。

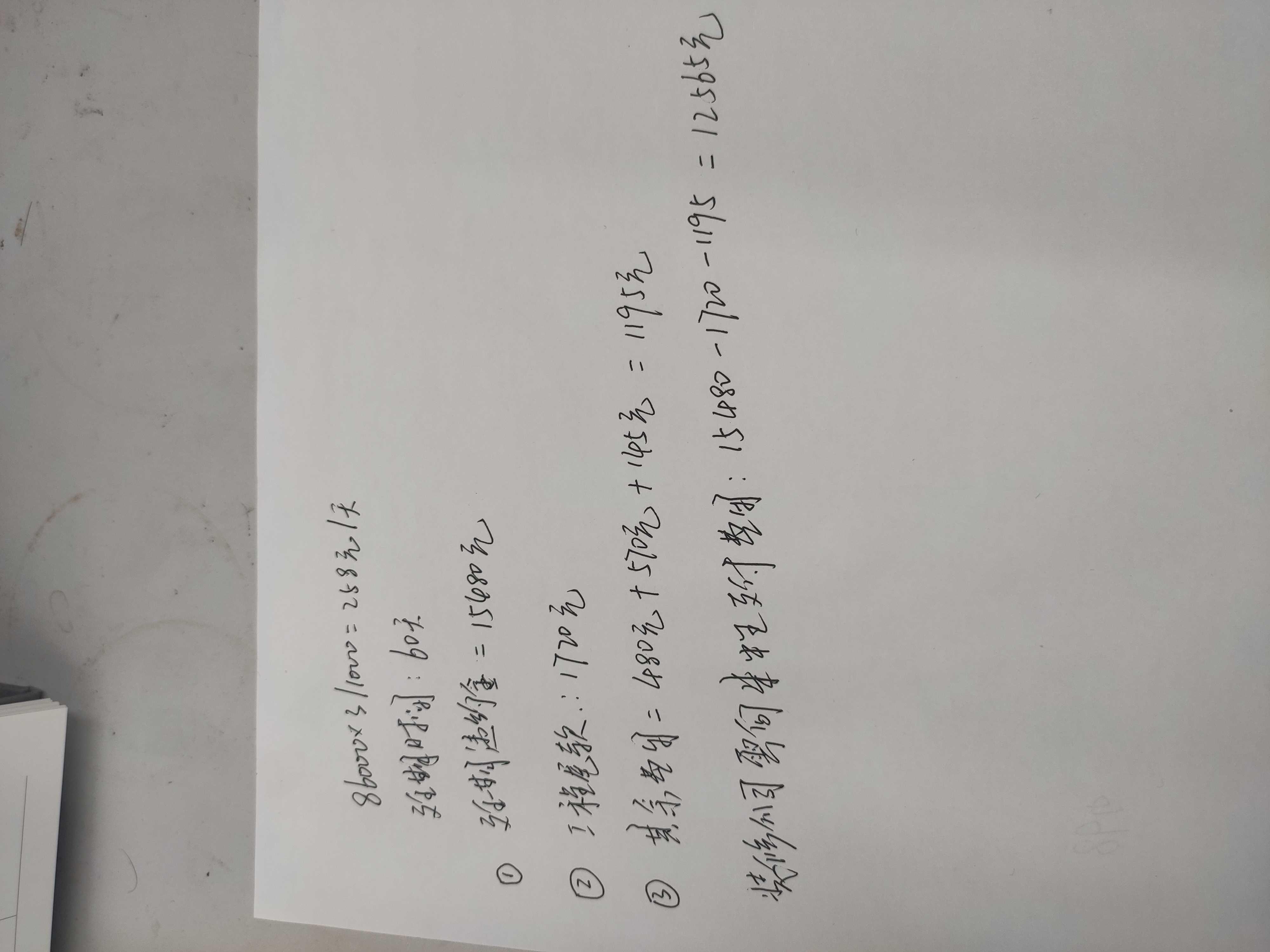

4、本人要求为开装饰公司按合同要求向本人支付12565元。

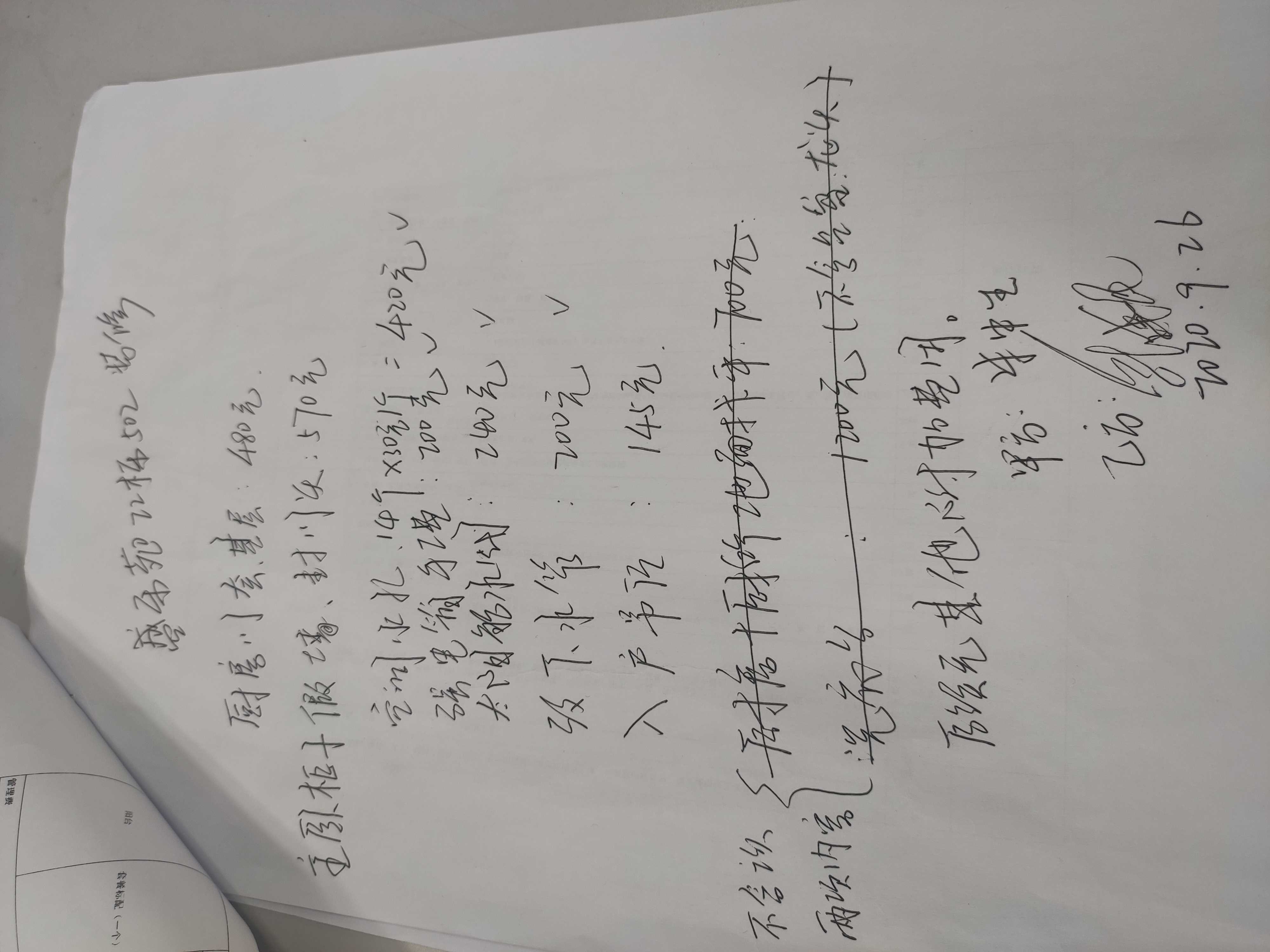

5、其他:整个装修过程本人一再要求加快工期,装修队以各种原因搪塞,有时一周施工就一天时间,现在装修公司以节假日不能施工,拆墙粉墙不在工期里等原因搪塞。

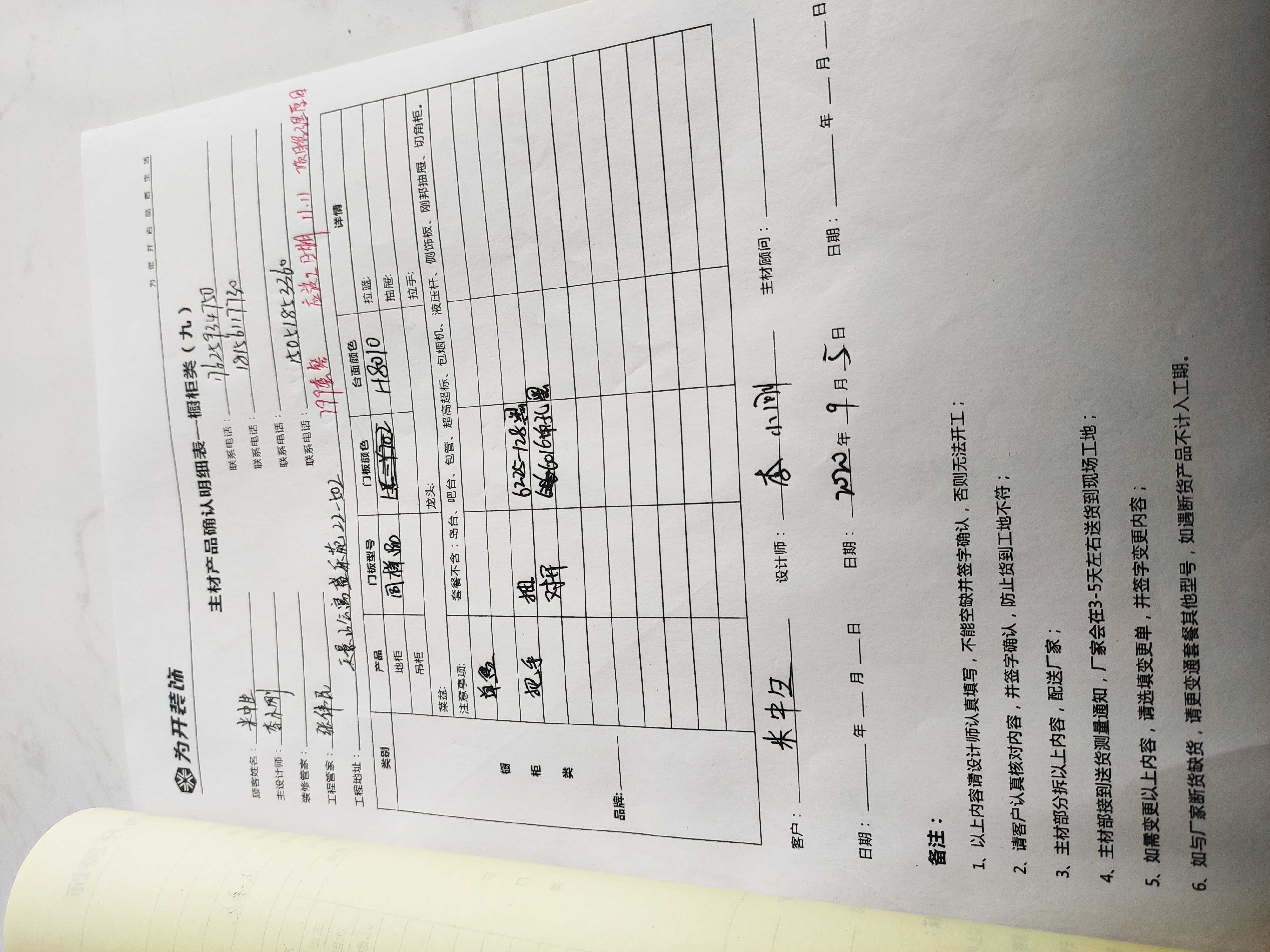

6、装修公司内部文件的主材产品明细表(见照片)都明确记录应竣工日期11.11日,是项目经理原因导致工程延期。当前装修公司自己都不承认自己延误了工期。

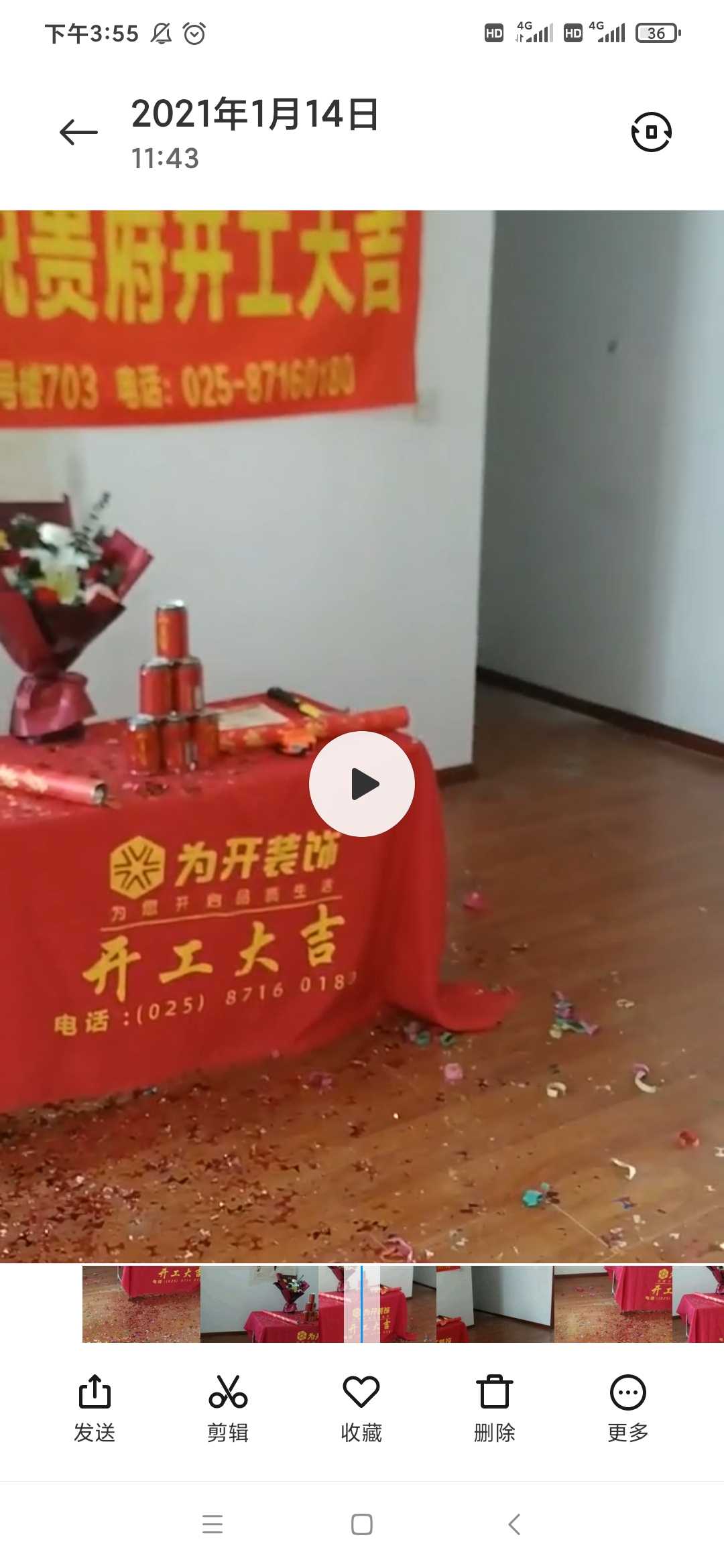

7、本人有一个开工仪式的视频,可现场展示,证明开工开始时间。开工仪式是由装饰公司人员办理的。


诉求:赔偿费用。

对 为开装饰 的投诉依据:

本条投诉关键词:

  • 为开装饰
  • 为开装饰设计
  • 南京为开装饰设计
  • 南京为开装饰设计有限公司
  • 为开怎么样
  • 为开装饰怎么样
  • 南京为开装饰怎么样
  • 南京为开怎么样
  • 南京为开装饰口碑怎么样
  • 为开装饰口碑怎么样

对 为开装饰 的处理过程:

家装消费维权专委会消费者投诉站 处理结果 回复时间
装修公司无人联系消费者处理,协调失败
2021-04-15
为开装饰负责人余表示:消费者直接让装饰公司给处理意见,如果涉及延期赔偿,这点需要双方沟通交流,需要责任分清,消费者不愿意面聊。
2021-01-22
再次拨打,负责人余未接电话。
2021-01-21
消费者不满意项目张经理的回复,希望投诉站再次与另一位负责人余沟通,余未接电话按掉,投诉站跟进。
2021-01-20
施工项目张经理回复:8月份只是一个开工仪式,砸墙时间不算在内,具体的开工时间是9月1日,9月25日消费者家做的地暖,地暖做结束了,10月22日才通过进场。这个时间段也不能算我们的。我们是在正常的90天之内施工结束,遇事我们也是可以协商处理,如果消费者一直要求赔偿延期费用,而不支付尾款,我们通过司法程序处理。
2021-01-18
消费者又提供二个电话:张1E0E1853360和余138138379EC,投诉站再次联系
2021-01-18
为开装修公司负责人未接电话
2021-01-14

文明上网,理性评论 为开装饰

  • 2021-02-03 15:38

    为开装修水电材料都能偷梁换柱,质量隐患太严重,各种质量问题不解决,项目监理没去过现场几次,领导不作为。
我要投诉
  • 111
  • 111
