对 栖霞区盛维装饰中心 的投诉内容:

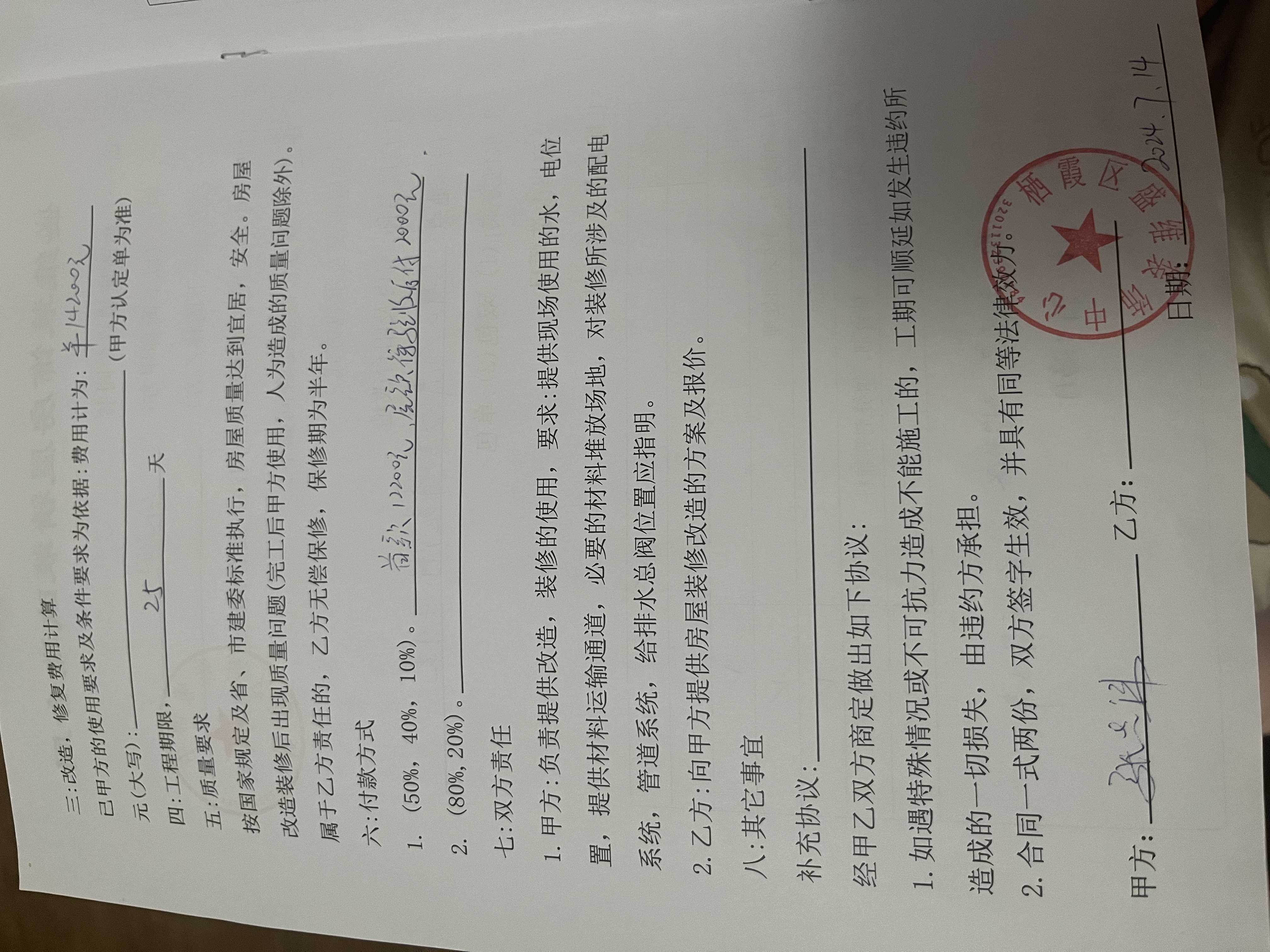

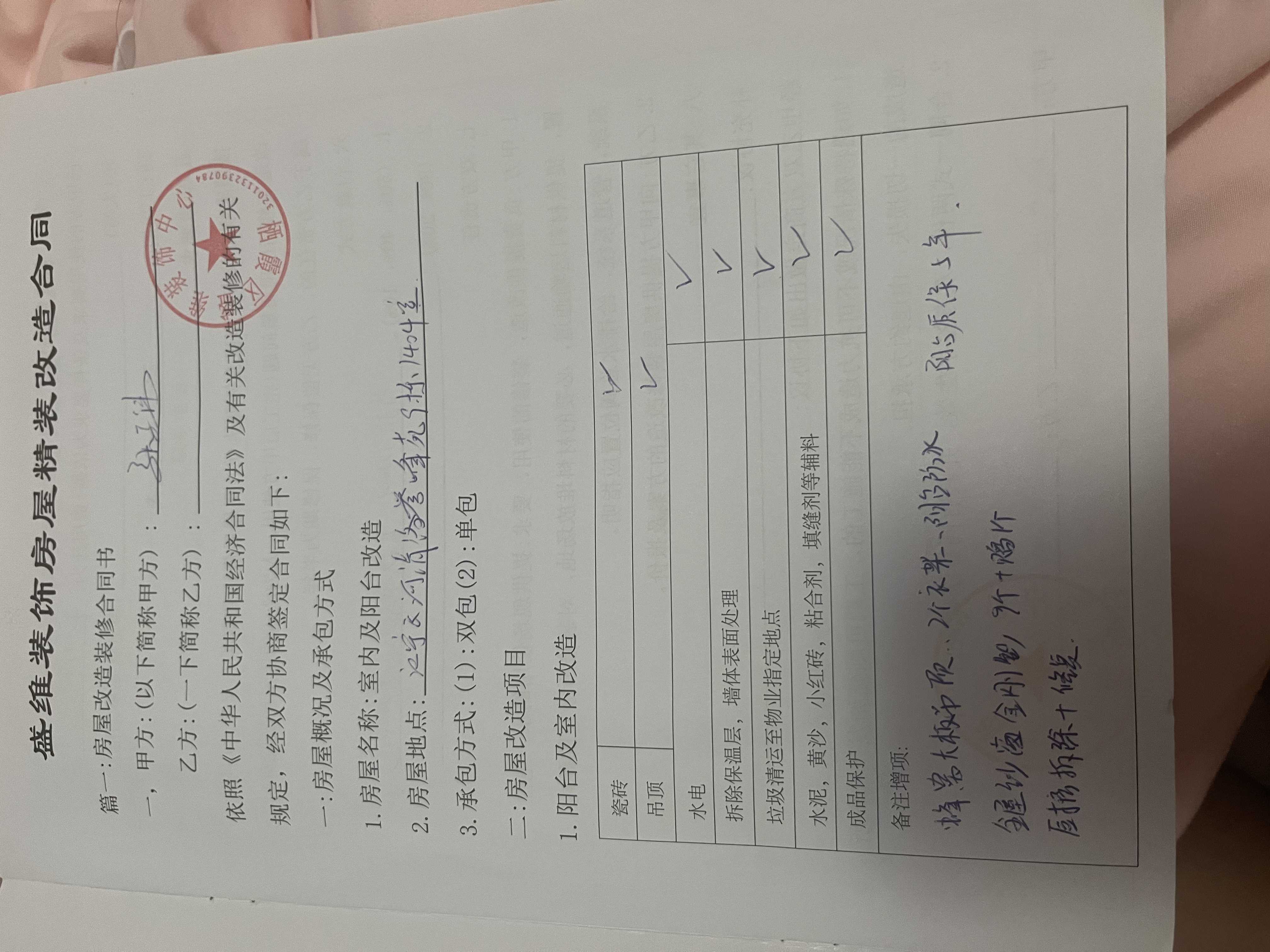

投诉人于2024年7月14日与栖霞区盛维装饰中心签订房屋改造合同,按约定室内及阳台改造,具体包含瓷砖、吊顶、水电、拆除,垃圾清运、保护等事项,特别备注吊顶为蜂窝大板材质,全屋纱窗(金刚纱10个),房屋拆除 保护,阳台质保5年,总款合计14200元,合同签订后支付首期款12200元,剩余2000元待交付验收后支付,合同约定工程期限25天,合同约定如发生违约造次的一切损失由违约方承担;

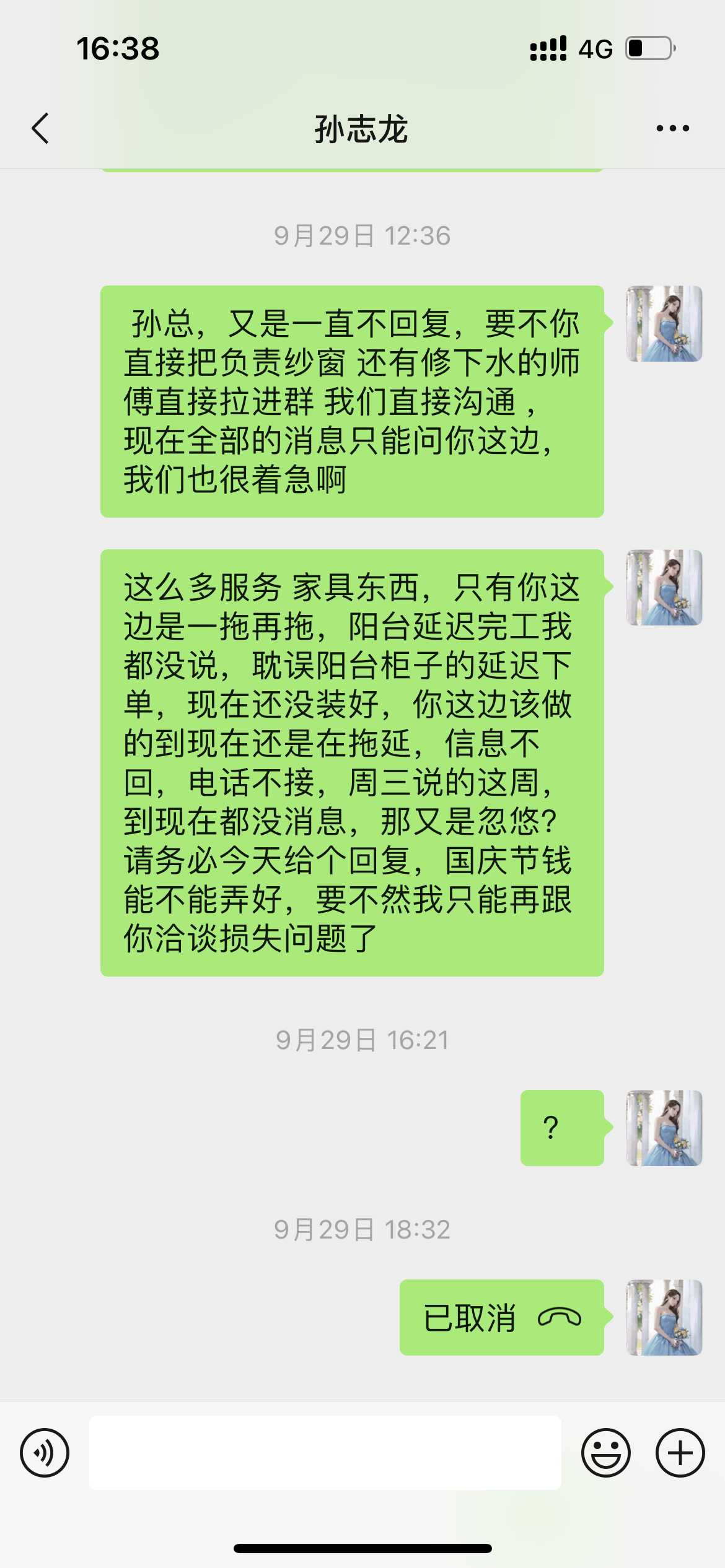

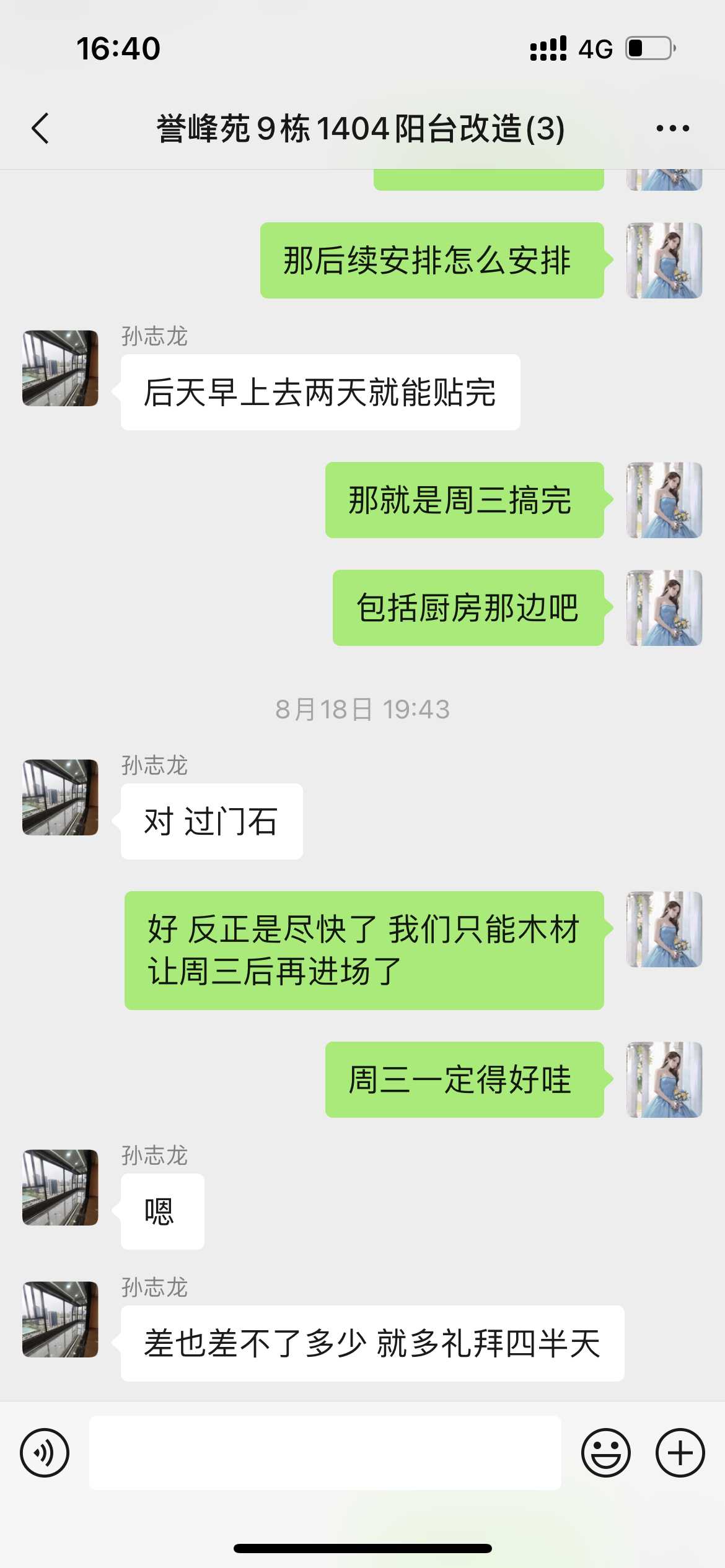

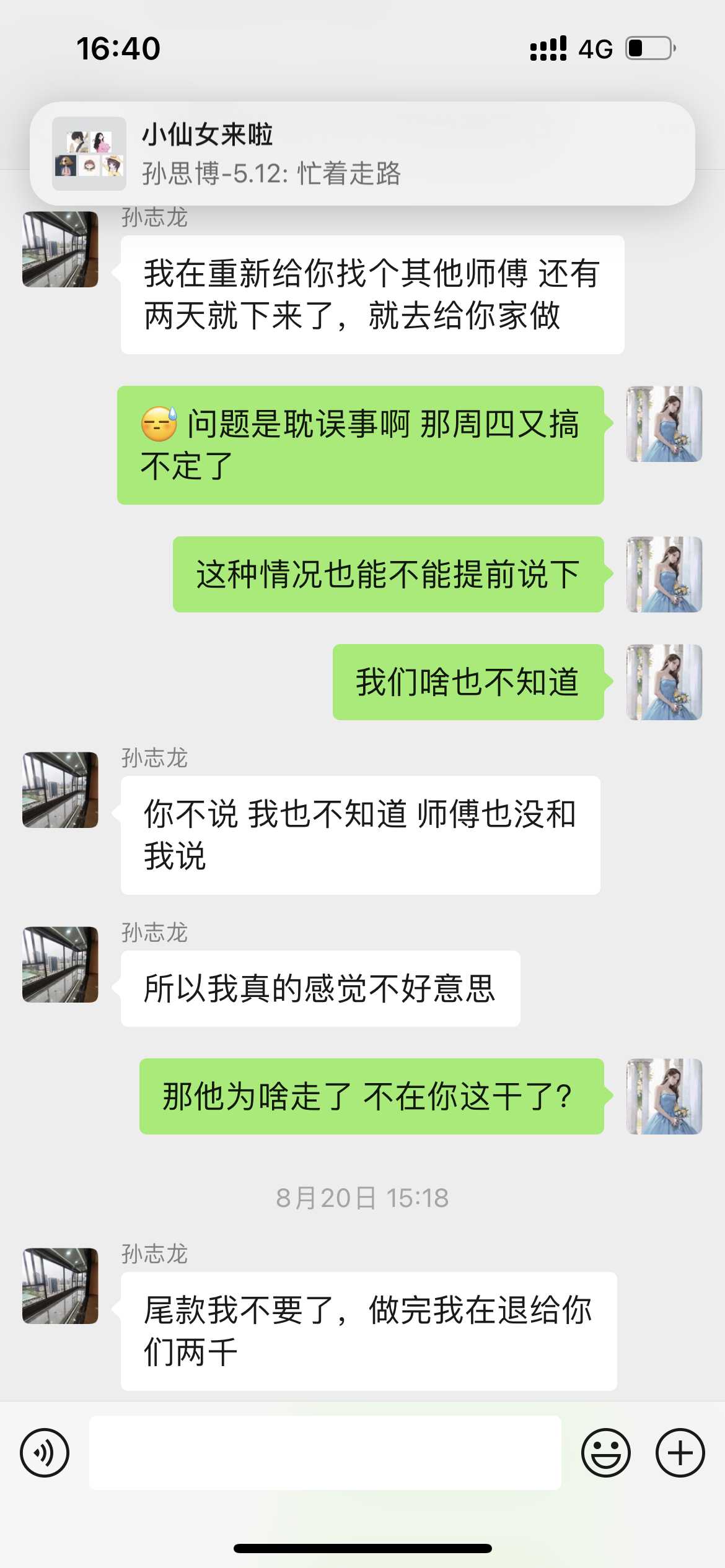

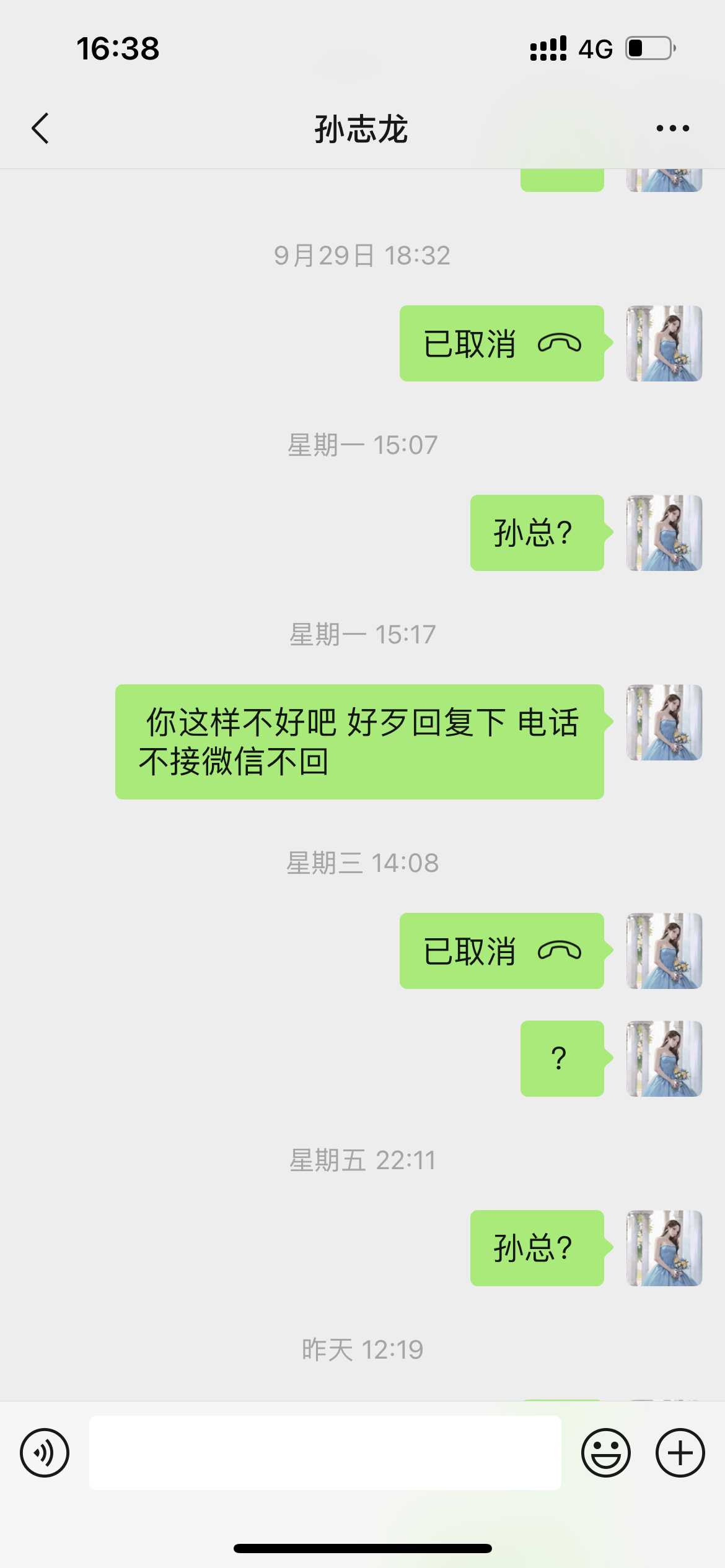

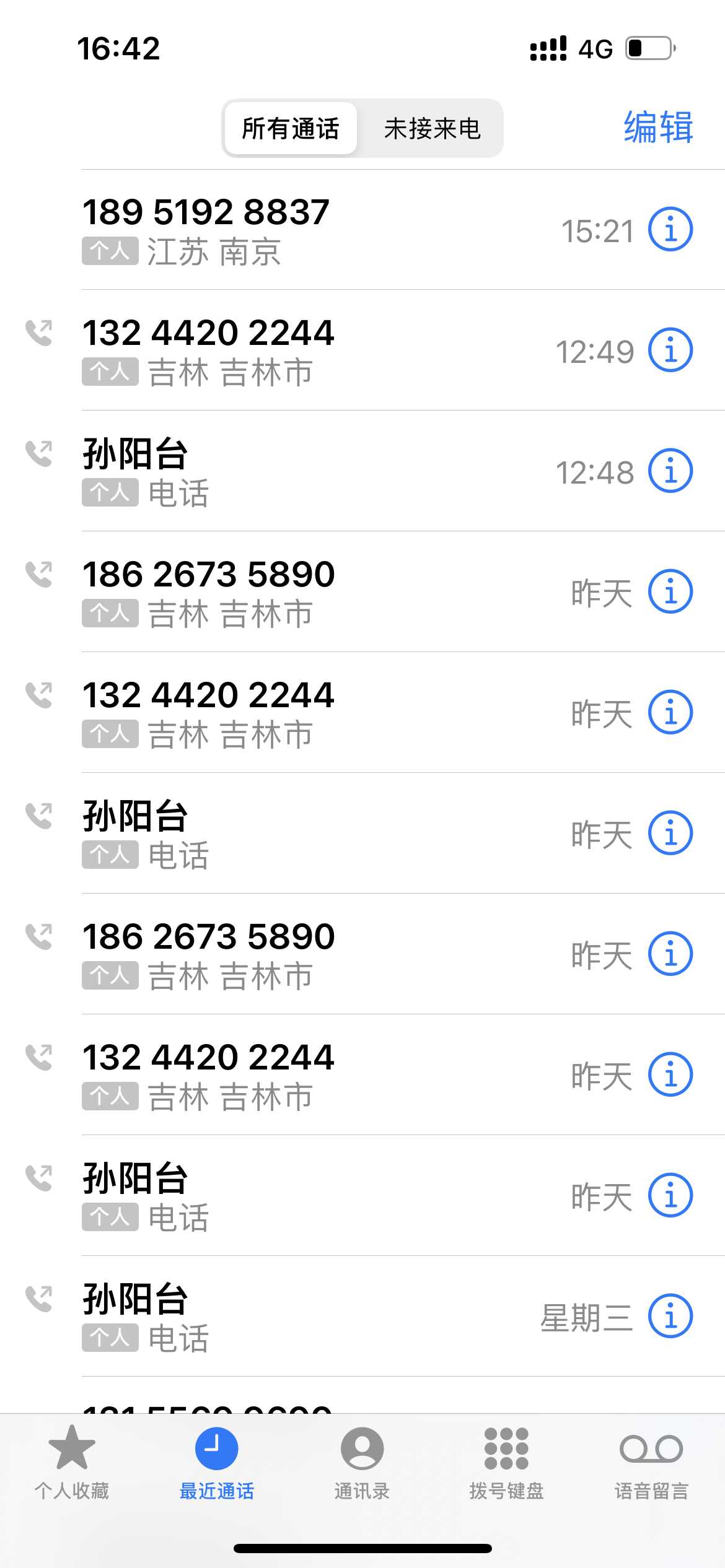

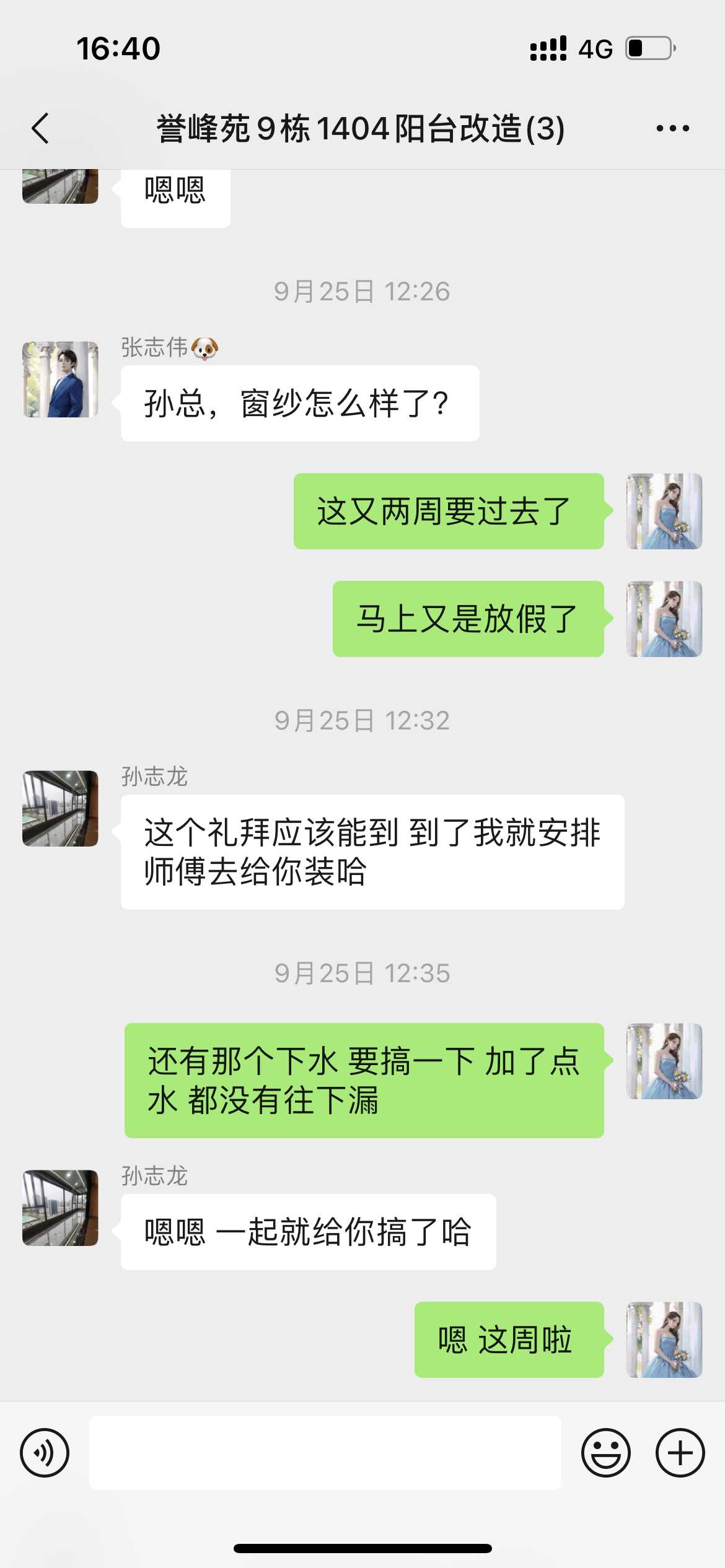

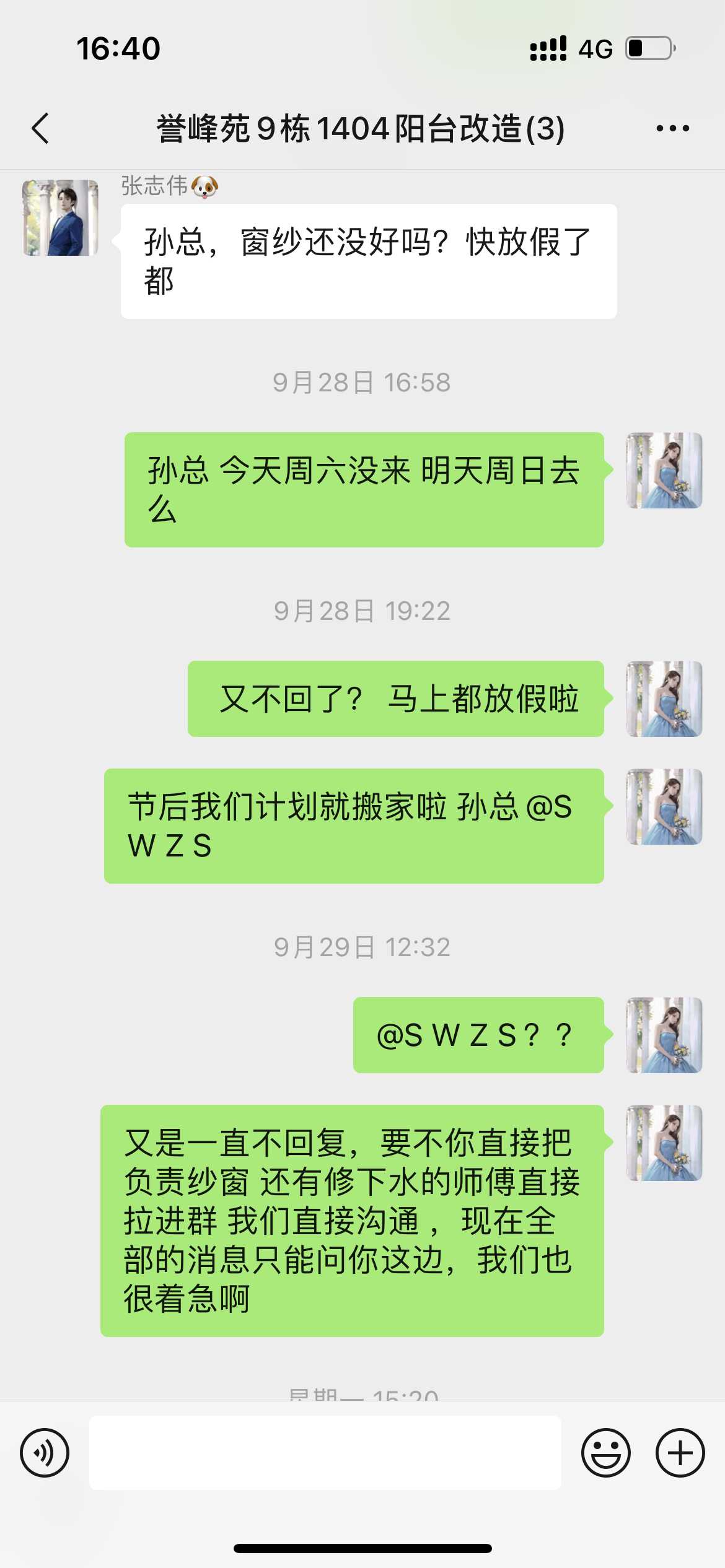

7月14日签约后,约定7.19日进场施工,实际过程中拖至7.18日,又拖至7.19日,过程中一直拖延施工进度,到8.17日进度始终缓慢:按周度进度看,第一周砸墙施工1天,第二周基本没干什么,第三周水电施工1天,第四周防水2天,第五周没有工人进场施工;33天工期过去仅完成阳台 厨房门的拆除,过程中一直督促,8月18日严肃沟通定于8月22日能完成贴瓷砖等瓦工的全部工作,实际8月20都尚未完成且工人没有提前通知情况下提前离开,对方都没有合理的解释,因据理力争,对方同意尾款2000元不收及做完后再退款2000元的方案,同时需另外找工人,8月24才安排新的工人完成瓷砖张贴,8.26日完成基本瓦工的活,8月27日发现部分贴的瓷砖掉落,及拆除部分修复不合理,水电未改等,一直督促进度,对方一直都是在安排在安排,直至9.3才完成阳台的瓷砖、吊顶、美缝;9.6查看地漏堵住、门缝未修复、部分插座未装,9.12日完成部分修复,直至9.17日地漏始终拥堵、纱窗一直未安装,9.25日沟通9.30前可以完成安装,实际截至10.6都尚未安装,并且从9.28日起对方微信不回复、电话不接,态度极其恶劣;
按合同约定工期25天,应于8月9日前完工,实际9月12日才基本完工,整体逾期33天且纱窗一直尚未安装,前期因工期拖延已造成全屋定制延后(导致部分定制仍尚未完成)、部分家居家具延后,整体导致房屋整体完工拖后,导致进房时间延后,需续租现有房屋(3000元/月),现对方不接电话、不回微信、态度恶劣,严重侵犯我们的权益,希望追究对方责任,要求尽快未尽事宜落实(纱窗安装 其他修复),同意返还前期约定的付款2200元,额外赔偿损失3000元;
